Le temps de séchage d’une chape avant la pose d’un parquet se compte généralement en semaines et peut dépasser trois mois. Il dépend de son épaisseur, de sa composition et des conditions du bâtiment. Le calendrier donne un repère ; un contrôle d’humidité reste nécessaire pour confirmer la pose.
Une chape sur laquelle on peut marcher n’est donc pas forcément prête à recevoir le parquet. Voici un exemple de délai donné par un fabricant, les documents à demander au chapiste et les contrôles à prévoir avant de fixer la date de pose.
Quel temps de séchage prévoir avant de poser le parquet ?
À titre d’exemple, Quick-Step indique au moins 13 semaines pour une chape de 7 cm dans ses conseils pour une pose flottante. Ce délai illustre l’importance de l’épaisseur ; il ne s’applique pas automatiquement à toutes les chapes. Pour votre chantier, il faut suivre les prescriptions des produits utilisés et vérifier l’humidité résiduelle avant le recouvrement.
Distinguez aussi les étapes : pouvoir marcher sur la chape, y poursuivre certains travaux et la recouvrir d’un parquet ne correspondent pas au même feu vert. Demandez au chapiste le nom du produit, sa date de mise en œuvre et les prescriptions de recouvrement. Le poseur pourra alors préparer son intervention avec les bonnes informations.
Un ragréage ne règle pas automatiquement un problème d’humidité
Le ragréage sert notamment à préparer la planéité du sol. Son aspect lisse ne prouve pas que le support situé dessous est prêt. Il faut aussi respecter ses propres conditions d’application et de recouvrement. Le diagnostic du support présenté par Weber distingue justement plusieurs points de contrôle, dont l’humidité, la cohésion, l’adhérence et la propreté : obtenir une surface plane ne suffit pas à tous les valider.
Ventiler ou chauffer ne dispense pas de mesurer
Les conditions de séchage doivent être organisées avec les entreprises concernées et selon les prescriptions de la chape. Monter brutalement le chauffage pour tenir une date n’est pas une validation technique. Si un séchage assisté est envisagé, faites préciser le procédé et les conditions de contrôle qui permettront de confirmer son résultat.
Le plus utile est de prévoir une date de contrôle avant de verrouiller la livraison, la pose et l’emménagement. Notre guide sur le délai de pose d’un parquet permet de replacer cette étape dans l’ensemble du chantier, avec la préparation du sol et les contraintes de mise en service.
Air, bois et chape : trois humidités différentes
Le mot « humidité » peut désigner des réalités très différentes sur un chantier. L’hygromètre posé dans la pièce renseigne sur l’air. Un appareil destiné au bois sert à contrôler les lames ou un support en bois. Le contrôle d’une chape porte sur l’eau encore présente dans ce matériau. Les chiffres obtenus ne se comparent pas entre eux, même lorsque l’écran affiche un pourcentage.
Ce que l’on mesure | Ce que cela permet de vérifier |
|---|---|
L’air de la pièce | Les conditions ambiantes au moment du chantier. |
Le bois | Son état par rapport aux conditions de pose prévues. |
La chape ou la dalle | L’humidité du support avant son recouvrement. |
Une pièce agréable à vivre n’atteste donc pas que sa chape est sèche en profondeur. Et une chape conforme ne dispense pas de surveiller l’ambiance ni de stocker correctement les lames. Ces trois vérifications se complètent : aucune ne remplace les deux autres.
L’enjeu est concret. L’Agence Qualité Construction décrit des soulèvements de parquet collé liés à un support trop humide. Elle rappelle aussi le rôle des travaux humides et des apports d’eau ultérieurs. Ce retour d’expérience documenté explique pourquoi le contrôle doit précéder la pose. Si le parquet est déjà installé et se déforme, consultez plutôt notre guide sur les causes d’un parquet qui se soulève.
Comment contrôler l’humidité du support ?
Un appareil de repérage aide à choisir les zones à contrôler
Un humidimètre de surface permet de rechercher des différences entre plusieurs endroits du sol. Une zone plus humide près d’une baie ou d’un ancien dégât des eaux mérite une attention particulière. Mais il faut lire ce que l’appareil mesure réellement : selon le modèle et son réglage, l’indication n’est pas directement un taux d’humidité utilisable pour autoriser la pose.
La notice Sika Adheflex Parquet Purform distingue ainsi les appareils à pointe ou à contact, utilisés pour s’orienter, du contrôle de référence à la bombe au carbure. Un chiffre isolé, sans indication de méthode, de matériau ni de lieu de mesure, reste difficile à interpréter.
La mesure au carbure concerne le matériau prélevé
Le contrôle au carbure repose sur un prélèvement du support et une réaction réalisée dans un appareil prévu à cet effet. Il ne se limite donc pas à poser un capteur sur le sol. Le professionnel choisit les emplacements et les conditions de prélèvement adaptés au chantier, puis rapproche le résultat de la prescription applicable.
C’est particulièrement important en présence d’un chauffage au sol : on ne prélève pas au hasard dans une chape qui contient des réseaux. Avant le contrôle, transmettez le plan disponible et les informations du chapiste. Demandez ensuite un relevé qui indique au minimum la pièce, la date, le support identifié, la méthode et le résultat.
Une mesure ancienne ne décrit pas nécessairement le sol le jour de la pose. Si une fuite, un lavage important ou de nouveaux travaux humides sont intervenus depuis, signalez-le. Il faut alors réévaluer la situation, et non conserver le premier résultat comme une autorisation définitive.
Quel taux d’humidité faut-il respecter avant de poser ?
Il n’existe pas de chiffre à appliquer indifféremment à tous les sols. Le seuil dépend notamment de la nature du support, du système de collage ou de pose, du chauffage éventuel et des documents techniques du chantier. La méthode de mesure fait partie de la prescription : un seuil au carbure ne se lit pas sur n’importe quel appareil.
Pour rendre cette différence concrète, voici deux indications de la fiche technique Bostik WOOD H160 Multi Parquet du 28 août 2023. Elles illustrent les exigences d’un produit donné ; elles ne constituent pas une règle universelle pour votre chantier.
Support cité par Bostik | Exigence indiquée dans cette fiche |
|---|---|
Support ciment | Moins de 3 %, mesuré au carbure à 4 cm de profondeur. |
Sulfate de calcium | Moins de 0,5 %, mesuré au carbure. |
Ces valeurs doivent être relues dans la notice complète et dans sa version applicable au produit utilisé. Une chape spéciale ou un plancher chauffant peut relever d’autres prescriptions. Si plusieurs documents concernent l’ouvrage, le poseur doit vérifier leur compatibilité avant de retenir le seuil et la méthode.
Sur un devis ou un compte rendu, la mention « humidité correcte » est moins utile qu’un résultat accompagné de sa référence. La bonne question à poser est simple : « Quel contrôle vous permet de confirmer que ce support peut recevoir ce parquet, avec cette pose ? »

Faut-il reporter la pose ou prévoir un traitement ?
La décision dépend de ce qui est constaté, pas seulement de la valeur affichée. Une chape neuve qui poursuit son séchage et une dalle alimentée par une fuite ne posent pas le même problème. Dans le second cas, attendre quelques jours sans traiter la cause ne résout pas la situation.
Situation constatée | Décision à préparer avec le poseur |
|---|---|
Aucun contrôle exploitable | Mesurer avant de confirmer la pose. |
Résultat au-dessus du seuil | Identifier la cause et prévoir un nouveau contrôle. |
Fuite ou apport d’eau actif | Traiter la cause avant de recouvrir. |
Résultat conforme | Valider aussi l’état du support et les conditions de pose. |
Il existe des procédés techniques pour certains supports humides. Les solutions Bostik de traitement de l’humidité reposent sur des systèmes et des conditions de mise en œuvre précis. Une résine choisie sans diagnostic ne constitue donc pas une réponse automatique : le support, l’origine de l’eau et la compatibilité des couches doivent être vérifiés.
De même, une sous-couche acoustique ou un film sous un parquet flottant ne donne pas, à lui seul, l’autorisation de recouvrir un sol humide. La nécessité et les caractéristiques de cette protection se vérifient dans le système prévu. Notre article sur la pose d’un parquet flottant explique les autres points à préparer pour ce mode de pose.
Chauffage au sol et rénovation : les points à signaler
Sur un plancher chauffant
Prévenez le poseur dès le devis. Il doit connaître le type de chauffage, le support et les références des matériaux. Le protocole de mise en chauffe, les conditions de contrôle et les consignes avant et après la pose se préparent ensemble. La compatibilité du parquet avec un sol chauffant ne garantit pas, à elle seule, que la chape soit prête.
Conservez les documents de mise en chauffe et ceux du chapiste. Ils éviteront de reconstituer le déroulement du chantier à partir de souvenirs. Pour choisir les matériaux et comprendre les contraintes d’ensemble, consultez notre guide du parquet sur chauffage au sol.
Sur un ancien carrelage ou un support en bois
En rénovation, le revêtement visible peut masquer la composition du sol. Indiquez les anciennes infiltrations, les zones réparées et la présence d’une cave ou d’un vide sanitaire. Une surface carrelée apparemment saine ne renseigne pas, à elle seule, sur toutes les couches situées dessous. La pose d’un parquet sur carrelage nécessite aussi de vérifier l’adhérence, la préparation et les hauteurs disponibles.
Sur des panneaux de bois, le contrôle doit être adapté au matériau. On ne transpose pas le seuil d’une chape ciment à un panneau OSB. La stabilité et les conditions d’emploi du support comptent également : notre guide du parquet sur OSB détaille ces particularités.

Que demander avant de confirmer la date de pose ?
Vous n’avez pas besoin de devenir spécialiste des appareils de mesure. L’objectif est de disposer d’informations assez précises pour que chacun sache ce qui est validé et ce qui reste à faire. Avant de fixer définitivement le chantier, réunissez ces éléments :
Le support identifié : nature de la chape ou du plancher, produit utilisé et date des travaux si vous les connaissez.
Le contrôle consigné : date, zones contrôlées, méthode et résultats, avec la prescription retenue pour les interpréter.
Les événements récents : travaux humides, fuite réparée, mise en chauffe ou intervention après le contrôle.
La suite convenue : préparation nécessaire, éventuel nouveau contrôle, livraison des lames et date de pose à confirmer.
Pensez enfin au stockage du parquet. Les consignes ne sont pas identiques pour toutes les références : Design Parquet distingue notamment le stockage des parquets bruts de celui des parquets finis. Évitez donc d’ouvrir tous les colis par habitude « pour les acclimater ». Transmettez au poseur la notice du parquet acheté et préparez le lieu de stockage avec lui.

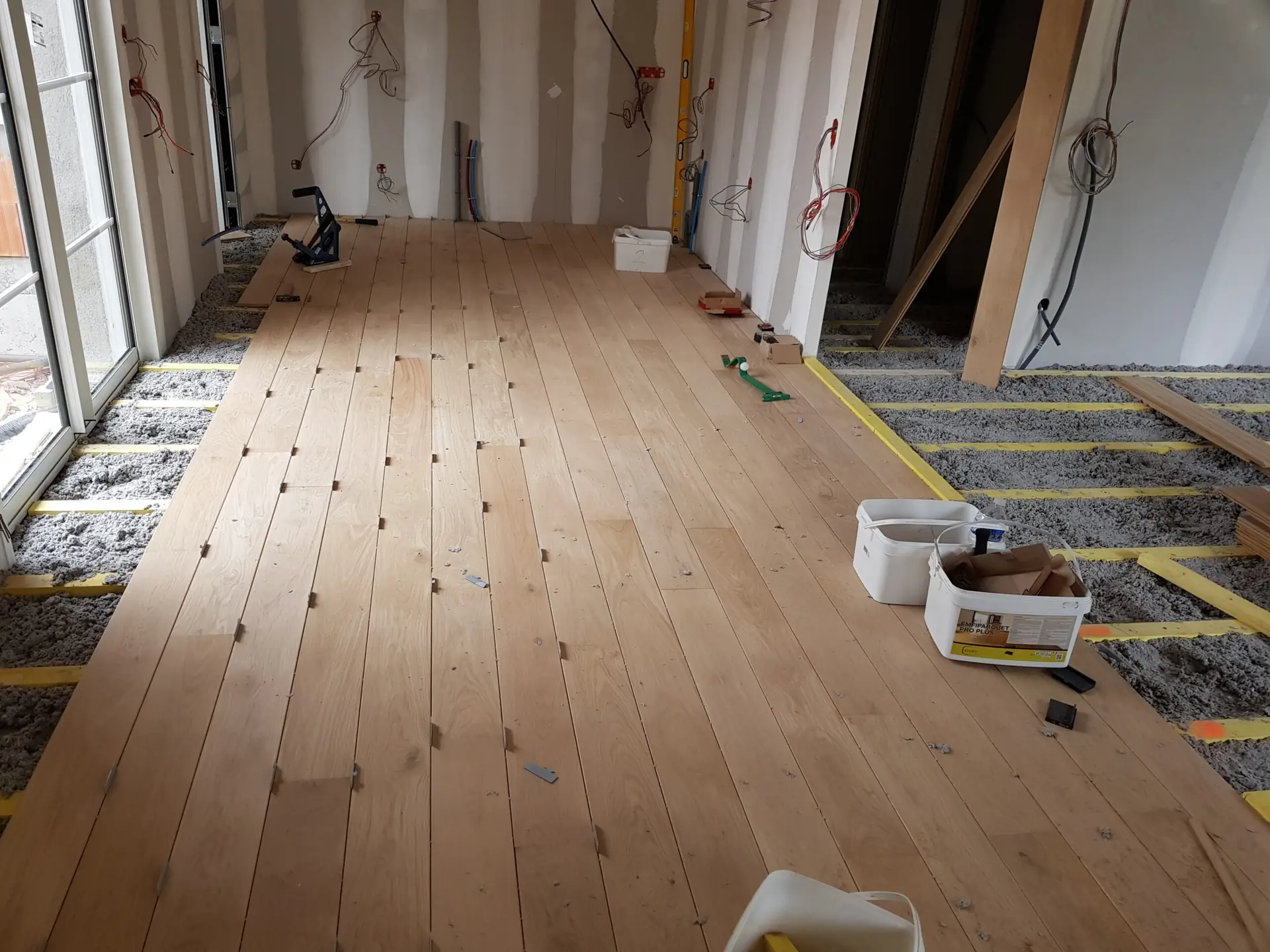

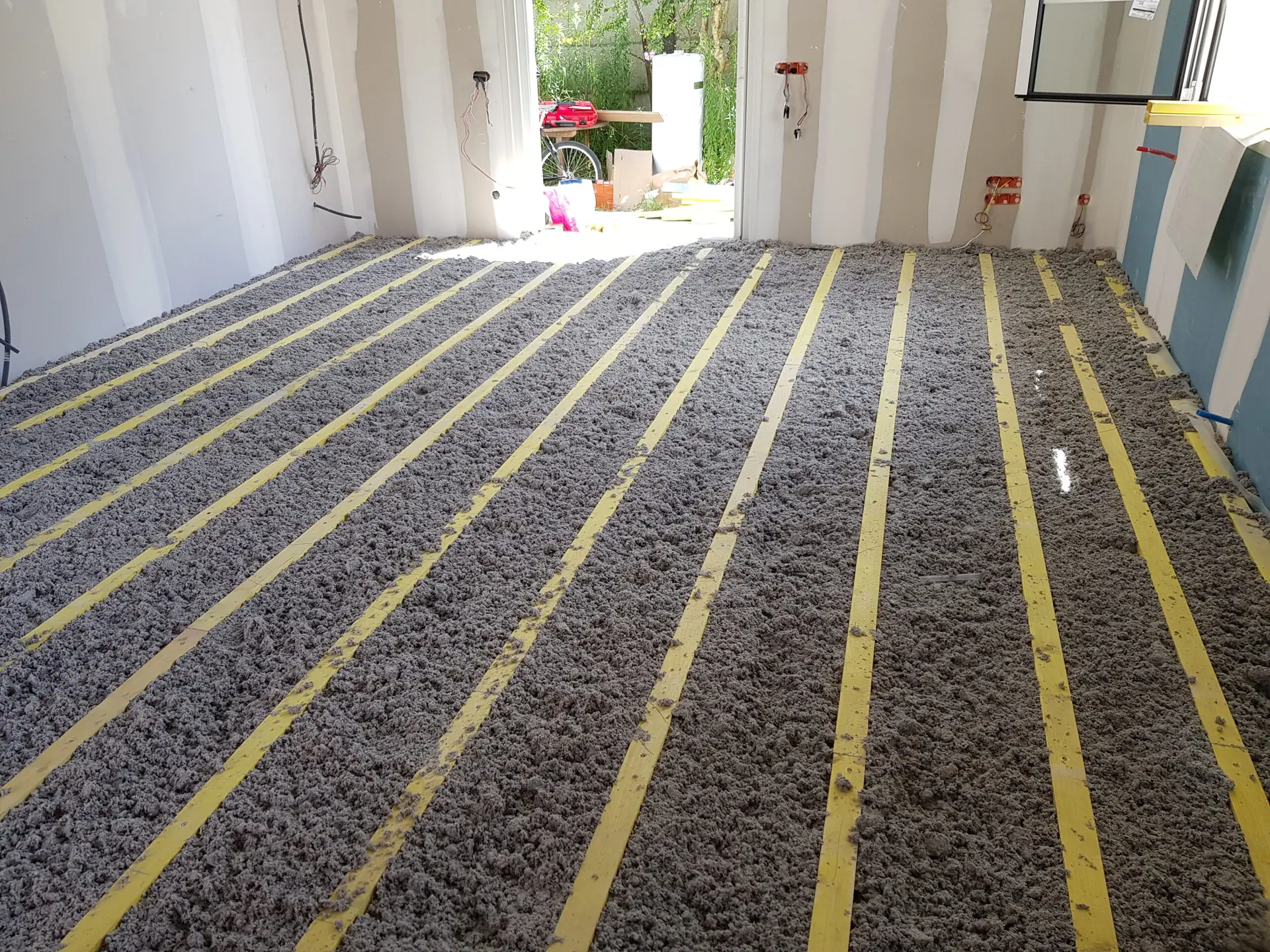

À Bordeaux, Mérignac et dans les environs, un projet de pose de parquet se prépare aussi à partir de l’état réel du sol. Pour présenter votre chantier à Aliénor Parquet, précisez le support connu, la surface, le chauffage éventuel et votre calendrier. Des photos et les documents du chapiste aideront à comprendre la situation ; ils ne remplacent pas une mesure sur place.
Vous pouvez nous transmettre ces informations pour préparer votre projet. La date de pose pourra ainsi être discutée en tenant compte des vérifications et des préparations nécessaires.
FAQ
Vous avez des questions ?
Voici les questions qui nous sont le plus souvent posées sur nos parquets à Bordeaux.
Combien de temps attendre avant de poser du parquet sur une chape ?
Le délai dépend du type de chape, de son épaisseur et des conditions de séchage. Demandez au chapiste les prescriptions de recouvrement du produit utilisé. Avant la pose, un contrôle d’humidité adapté au support reste nécessaire : une surface sèche au toucher ne suffit pas.
